Scrum w firmie - kiedy działa, a kiedy tylko przeszkadza

15 sierpnia 2026

Schemat metodyki scrum: od pomysłu do przyrostu. Product Owner, Zespół Deweloperski, Scrum Master, Daily Scrum, Sprint, Sprint Review, Sprint Retrospective.

Spis treści

Metodyka scrum dobrze sprawdza się wtedy, gdy projekt nie jest prostą linią od briefu do odbioru, tylko serią decyzji, korekt i nowych informacji. W praktyce pomaga uporządkować priorytety, ustalić odpowiedzialności i regularnie sprawdzać, czy zespół tworzy wartość, a nie tylko „jest zajęty”. W tym artykule pokazuję, jak działa Scrum, kiedy realnie wspiera firmę i jakie błędy najczęściej psują jego wdrożenie.

Scrum porządkuje pracę nad złożonym produktem

  • To lekki framework, a nie sztywna instrukcja zarządzania projektem.
  • Pracuje w krótkich sprintach, zwykle do 1 miesiąca, z jednym celem i konkretnym przyrostem wartości.
  • Opiera się na trzech filarach: transparentności, inspekcji i adaptacji.
  • Najlepiej działa w środowisku zmiennym, gdzie trzeba uczyć się po drodze.
  • Wymaga małego, cross-funkcyjnego zespołu i jasnych odpowiedzialności.
  • Nie zastąpi sprawnej decyzyjności ani nie naprawi organizacyjnego chaosu samą zmianą nazwy procesu.

Na czym naprawdę polega Scrum w firmie

W oficjalnym Scrum Guide framework jest opisany jako lekka struktura do pracy nad złożonymi problemami. Ja traktuję go przede wszystkim jako sposób organizowania uczenia się: zespół nie udaje, że zna wszystkie odpowiedzi na starcie, tylko regularnie sprawdza, co już wie, co trzeba poprawić i jaki przyrost wartości da się dowieźć teraz. Dlatego Scrum nie jest listą spotkań do odhaczenia, ale układem pracy opartym na trzech filarach: transparentności, inspekcji i adaptacji.

W biznesie ma to duże znaczenie, bo wiele projektów nie kończy się w dniu startu planu. Właśnie wtedy dobrze działa model, w którym priorytety żyją w backlogu, a zespół dowozi małe, gotowe fragmenty produktu zamiast czekać miesiącami na wielki finał. To podejście pokazuje też bardzo szybko, czy problem leży w produkcie, w procesie, czy raczej w sposobie zarządzania. Żeby zobaczyć, skąd bierze się ta przewidywalność, trzeba rozłożyć sprint na konkretne elementy.

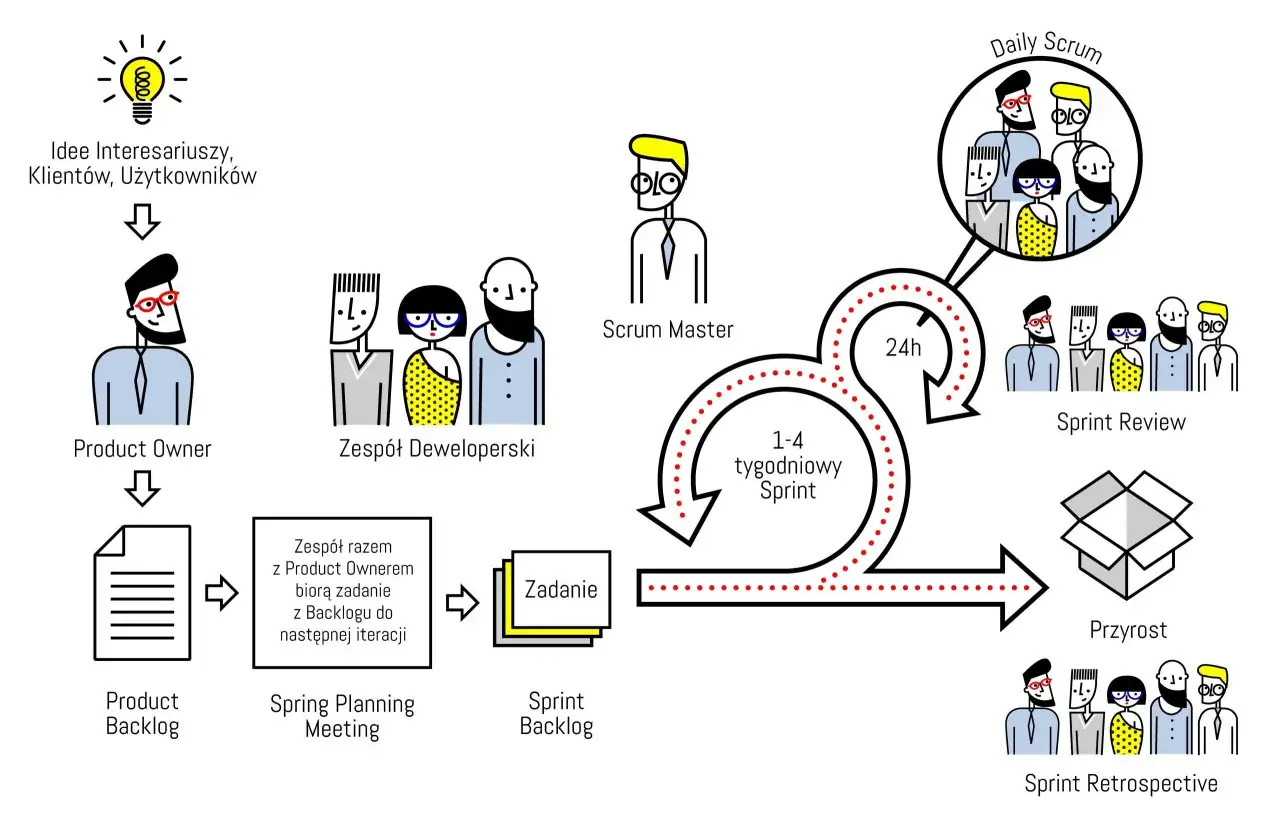

Schemat przedstawia cykl pracy w metodyce scrum: od pomysłów, przez Product Ownera, Zespół Deweloperski, planowanie Sprintu, aż po Daily Scrum, Sprint Review i Retrospective.

Jak wygląda sprint od planowania do retrospektywy

Scrum działa w krótkich, zamkniętych cyklach. Jeden sprint trwa miesiąc lub krócej, a nowy zaczyna się od razu po zakończeniu poprzedniego. W środku sprintu zespół skupia się na jednym celu, a nie na równoległym gaszeniu wszystkich pożarów w firmie.

Element Co się dzieje Typowy limit
Sprint Stały, krótki okres pracy nad jednym celem 1 miesiąc lub krócej
Sprint Planning Ustalenie celu, zakresu i planu wykonania Do 8 godzin dla sprintu miesięcznego
Daily Scrum Synchronizacja postępu i planu na kolejny dzień 15 minut
Sprint Review Przegląd efektów z interesariuszami Do 4 godzin dla sprintu miesięcznego
Sprint Retrospective Ustalenie usprawnień procesu Do 3 godzin dla sprintu miesięcznego

Warto zapamiętać jedną rzecz: review nie jest prezentacją slajdów, tylko sesją roboczą, w której liczy się realny przyrost i decyzje na kolejne kroki. Z kolei retrospective nie służy do grzecznego narzekania, lecz do wybrania konkretnych usprawnień, które można wdrożyć od razu lub w następnym sprincie. Kiedy ten rytm jest jasny, najważniejsze staje się zrozumienie ról i odpowiedzialności.

Role i odpowiedzialności w zespole

W Scrumie nie ma miejsca na mglistą odpowiedzialność. Zespół jest mały, zwykle 10 osób lub mniej, cross-funkcyjny i samoorganizujący się. To oznacza, że ludzie mają kompetencje potrzebne do dowiezienia przyrostu bez ciągłego czekania na zewnętrzne decyzje. Jeśli tego brakuje, framework zaczyna się chwiać już na starcie.

Rola Za co odpowiada Najczęstsze nieporozumienie
Product Owner Układa kolejność pracy w Product Backlogu i dba o wartość produktu Nie jest komitetem ani „osobą od wszystkiego”
Scrum Master Pomaga zespołowi stosować Scrum, usuwa przeszkody i wspiera współpracę Nie jest sekretarzem spotkań ani kierownikiem projektu
Developers Planują i dowożą przyrost spełniający Definition of Done Nie czekają na rozkazy z zewnątrz

W praktyce kluczowe są dwie rzeczy: Product Owner musi mieć realny mandat do ustalania priorytetów, a zespół musi być cross-funkcyjny, czyli mieć wszystkie kompetencje potrzebne do dostarczenia wartości w sprincie. Jeżeli te warunki nie są spełnione, Scrum szybko zamienia się w teatr odpowiedzialności. To prowadzi do drugiego filaru, czyli artefaktów, które trzymają całość w ryzach.

Artefakty i zasady, bez których Scrum się rozpada

Artefakty w Scrumie to po prostu nośniki pracy i wartości, które muszą być widoczne dla całego zespołu. Najważniejsze z nich to Product Backlog, Sprint Backlog i Increment.

  • Product Backlog to uporządkowana lista wszystkiego, co może pomóc produktowi rosnąć. Nie jest sztywnym planem na pół roku, tylko żywą listą priorytetów.
  • Sprint Backlog pokazuje, co zespół wybrał do bieżącego sprintu i jak zamierza to zrobić. To plan roboczy, a nie deklaracja marketingowa.
  • Increment to gotowy przyrost produktu, który spełnia Definition of Done i nadaje się do użycia. Jeśli czegoś nie da się uruchomić, pokazać albo realnie wykorzystać, trudno mówić o wartościowym przyroście.
  • Product Goal wyznacza kierunek dla backlogu. Dzięki niemu zespół nie dorabia kolejnych zadań bez sensu.
  • Sprint Goal daje jeden nadrzędny cel na sprint. To ważne, bo bez jednego celu łatwo rozpaść się na kilka równoległych mini-projektów.
  • Definition of Done to wspólna definicja gotowości, czyli zestaw warunków jakościowych, które muszą być spełnione.

Z mojego doświadczenia właśnie Definition of Done najczęściej odróżnia poważne wdrożenie od wersji „na tablicy mamy Scrum”. Jeśli zespół nie uzgodni, co znaczy „zrobione”, to review będzie pokazywało połowiczne efekty, a nie realny postęp. Kiedy te elementy są poukładane, można uczciwie odpowiedzieć na pytanie, gdzie taki model faktycznie daje przewagę w biznesie.

Kiedy Scrum daje przewagę, a kiedy lepiej go nie udawać

Scrum nie jest dobry ani zły sam w sobie. Jest skuteczny tam, gdzie problem jest złożony, a odpowiedzi nie są znane od początku. W firmach najlepiej działa przy rozwijaniu produktów, zmianach w usługach, kampaniach marketingowych, procesach HR, wdrożeniach cyfrowych i wszędzie tam, gdzie trzeba szybko sprawdzać hipotezy.

Sytuacja Czy Scrum pasuje Co to oznacza w praktyce
Rozwój produktu z częstymi zmianami wymagań Tak Krótki cykl pracy pomaga szybko korygować kierunek
Kampania marketingowa lub employer brandingowa Często tak Łatwo dzielić pracę na testy, kreacje i iteracje komunikacji
Procesy operacyjne o stałym rytmie i małej zmienności Niekoniecznie Prostszy może być Kanban albo inny model przepływu
Projekt z bardzo sztywną specyfikacją i małym marginesem zmian Raczej ostrożnie Scrum pokaże zmiany, ale nie zastąpi stabilnych wymagań
Organizacja, w której decyzje są mocno scentralizowane Problematycznie Framework obnaży brak decyzyjności zamiast go naprawić

Największą pułapką jest oczekiwanie, że Scrum zagwarantuje termin, budżet i zakres bez zmiany po drodze. On tego nie obiecuje. Zamiast tego daje wcześniejszą informację zwrotną, dzięki której firma może szybciej wycofać zły pomysł albo dociążyć dobry. To właśnie dlatego tak dobrze pasuje do pracy w warunkach niepewności, ale nie zawsze do procesów, które są już bardzo stabilne i przewidywalne. Jeśli model pasuje do twojego kontekstu, warto przejść do wdrożenia bez teatralności.

Jak wdrożyć Scrum bez udawania zwinności

Ja zawsze zaczynałbym od małego pilota, a nie od przemeblowania całej organizacji. Zwinność nie bierze się z tego, że wszyscy zaczynają mówić „sprint” i „backlog”, tylko z tego, że firma faktycznie zmienia sposób podejmowania decyzji.

  1. Wybierz jeden produkt albo jeden strumień pracy. Nie wdrażaj Scrum w całej firmie naraz, bo wtedy trudno odróżnić problemy frameworku od problemów skali.
  2. Wyznacz Product Ownera z mandatem. Ta osoba musi móc ustawiać priorytety bez oglądania się na pięć komitetów zatwierdzających.
  3. Zbuduj mały, cross-funkcyjny zespół. Najlepiej taki, który ma kompetencje potrzebne do dowiezienia przyrostu bez ciągłego czekania na innych.
  4. Zdefiniuj Product Goal, backlog i Definition of Done. Bez tego każdy sprint będzie wyglądał inaczej, a jakość stanie się przypadkowa.
  5. Ustal stały rytm sprintów. W praktyce wiele firm zaczyna od dwóch tygodni, ale ważniejsze od długości jest konsekwentne trzymanie rytmu i sensu wydarzeń.
  6. Umów się na twarde review i uczciwą retrospektywę. Review powinno prowadzić do decyzji biznesowych, a retrospective do realnych usprawnień, nie do notatki „porozmawialiśmy”.
  7. Mierz efekt, nie hałas. Śledź czas dostarczenia, przewidywalność planu, liczbę domkniętych akcji z retro i jakość przyrostu, a nie tylko liczbę spotkań.

W praktyce największą różnicę robi nie narzędzie do tablicy, ale to, czy ludzie mają prawo podejmować decyzje w obrębie sprintu. Bez tego Scrum staje się rytuałem, a rytuał nie poprawia wyniku. I właśnie tutaj najłatwiej wpaść w kilka powtarzalnych błędów.

Najczęstsze błędy, które psują cały model

W wielu firmach problem nie leży w samym Scrumie, tylko w tym, jak zostaje osadzony w kulturze pracy. Najczęściej psują go te same rzeczy:

  • Daily Scrum jako raport do przełożonego. Zespół zaczyna mówić pod managera, a nie po to, żeby zaplanować pracę na dzień.
  • Product Owner bez decyzyjności. Wtedy priorytety ustalane są gdzie indziej, a odpowiedzialność zostaje w miejscu pozornym.
  • Za duży zespół. Im więcej osób, tym trudniej utrzymać rytm, komunikację i szybkie decyzje.
  • Backlog pełen mglistych zadań. Jeśli elementy nie są wystarczająco doprecyzowane, sprint zamienia się w zgadywanie.
  • Retro bez działań. Dobrze brzmi, ale nie zmienia niczego, więc po kilku tygodniach wszyscy przestają traktować ją serio.
  • Definicja „done” traktowana jak formalność. To prowadzi do pseudo-przyrostów, które tylko wyglądają na ukończone.
  • Scrum jako uniwersalne lekarstwo. Jeśli organizacja ma problem z odpowiedzialnością, decyzjami albo priorytetami, sam framework tego nie naprawi.

Najuczciwszy test jest prosty: jeśli po kilku sprintach zespół ma więcej przejrzystości, szybszą informację zwrotną i mniej chaosu, model działa. Jeśli masz tylko więcej spotkań, to nie jest Scrum, tylko dodatkowy koszt organizacyjny. Zanim uruchomisz pierwszy sprint pilotażowy, sprawdź jeszcze kilka rzeczy, które zwykle decydują o powodzeniu.

Co sprawdzić przed pierwszym sprintem pilotażowym

  • Czy zespół potrafi sam planować pracę i podejmować decyzje w obrębie sprintu?
  • Czy Product Owner ma realny wpływ na priorytety, a nie tylko tytuł w organizacyjnym slajdzie?
  • Czy interesariusze mają czas, by pojawić się na review i dać użyteczny feedback?
  • Czy firma akceptuje, że po 2-3 sprintach najważniejszy jest postęp w uczeniu się, a nie perfekcyjny plan?
  • Czy macie prostą, wspólną definicję gotowości, żeby nie spierać się o to, co naprawdę zostało zrobione?

Jeżeli na część z tych pytań odpowiedź brzmi „nie”, najpierw napraw decyzje, odpowiedzialności i przepływ informacji, a dopiero potem wdrażaj Scrum. W dobrze ustawionej firmie ten framework porządkuje pracę i przyspiesza dostarczanie wartości, ale dopiero wtedy, gdy organizacja chce pracować na faktach, a nie na pozorach kontroli.

Artykuł ma charakter wyłącznie informacyjny i edukacyjny. Materiał został opracowany przy wsparciu nowoczesnych narzędzi analitycznych i językowych (AI). Przed podjęciem decyzji skonsultuj się z ekspertem.

FAQ - Najczęstsze pytania

Scrum najlepiej działa tam, gdzie problem jest złożony, a odpowiedzi nie są znane od początku. W artykule wskazano m.in. rozwój produktów ze zmiennymi wymaganiami, kampanie marketingowe, procesy HR i wdrożenia cyfrowe. Przy stabilnych, powtarzalnych procesach prostszy bywa Kanban, a przy bardzo sztywnych wymaganiach Scrum warto stosować ostrożnie.

Product Owner ustala kolejność pracy w Product Backlogu i powinien mieć realny mandat do priorytetyzacji wartości. Scrum Master wspiera stosowanie Scruma, usuwa przeszkody i dba o współpracę, ale nie jest sekretarzem spotkań ani kierownikiem projektu. Developers planują i dowożą przyrost spełniający Definition of Done, a cały zespół powinien być mały, cross-funkcyjny i samoorganizujący się.

Najpierw warto wybrać jeden produkt albo jeden strumień pracy, a nie wdrażać Scruma w całej firmie naraz. Potrzebny jest Product Owner z mandatem, mały cross-funkcyjny zespół, Product Goal, uporządkowany backlog i wspólna Definition of Done. W artykule podkreślono też, że trzeba ustalić stały rytm sprintów oraz traktować review i retrospective jako miejsca do decyzji i konkretnych usprawnień.

Dobry znak to większa przejrzystość pracy, szybsza informacja zwrotna i mniej chaosu po kilku sprintach. Review powinno prowadzić do decyzji biznesowych, a retrospective do realnych działań usprawniających, nie do samej notatki z rozmowy. Jeśli po wdrożeniu widać tylko więcej spotkań, to nie jest poprawnie działający Scrum, tylko dodatkowy koszt organizacyjny.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi:

scrum sprint backlog retrospektywa product owner

Udostępnij artykuł

Maks Sokołowski

Maks Sokołowski

Nazywam się Maks Sokołowski i mam 8-letnie doświadczenie w obszarze rynku pracy, rozwoju zawodowego oraz dobrostanu. Moja fascynacja tymi tematami zaczęła się, gdy zauważyłem, jak wiele osób boryka się z wyzwaniami związanymi z zatrudnieniem i karierą. Chcę pomagać innym w zrozumieniu tych złożonych zagadnień, a także w odnalezieniu ścieżek rozwoju, które prowadzą do satysfakcji zawodowej i osobistej. Pisząc dla jobstyle.pl, koncentruję się na dostarczaniu rzetelnych i przystępnych informacji, które mogą być użyteczne dla każdego, kto pragnie rozwijać swoją karierę. Staram się wnikliwie sprawdzać źródła, porównywać różne perspektywy i upraszczać trudne tematy, aby każdy mógł łatwo zrozumieć istotę problemów związanych z rynkiem pracy. Moim celem jest, aby każdy czytelnik znalazł tu aktualne i praktyczne wskazówki, które pomogą mu w jego zawodowej drodze.

Napisz komentarz
